Automatizando o Gerenciamento do Valor Agregado (EVM) para controles de cronograma corporativos
Em projetos industriais e de infraestrutura de grande porte, o desempenho do cronograma não é apenas uma métrica de progresso — é um fator direto do fluxo de caixa, da conformidade contratual e da viabilidade do projeto. No entanto, a maioria das equipes de projeto ainda atualiza seus cronogramas manualmente no Microsoft Project, exporta dados para planilhas e calcula as métricas de Gerenciamento do Valor Agregado (EVM) à mão. O resultado são dados de cronograma perpetuamente defasados em duas semanas e relatórios de EVM que consomem mais tempo de engenharia para produzir do que economizam.
Este guia detalha as falhas específicas do rastreamento manual de cronograma e como um Motor de Controle de Cronograma integrado transforma o EVM de um exercício de elaboração de relatórios em um sistema de suporte à decisão em tempo real.
Os três problemas críticos do rastreamento manual de cronograma
Dados desatualizados comprometem a tomada de decisão proativa — As atualizações manuais de cronograma ocorrem, na melhor das hipóteses, semanalmente. Quando o gerente de projeto identifica uma tendência negativa no Índice de Desempenho de Cronograma (SPI), o projeto já consumiu três semanas de folga. O EVM automatizado requer dados em tempo real vinculados ao progresso real em campo — não uma sessão de atualização semanal.
O cálculo manual de EVM introduz erros cumulativos — O Valor Agregado e a Variação de Cronograma envolvem cálculos em múltiplas etapas em milhares de pacotes de trabalho. Um único erro de fórmula em uma planilha compartilhada propaga métricas incorretas para todos os relatórios subsequentes, e ninguém o detecta até que uma revisão do cliente exponha a discrepância.
Sobrecarga para os engenheiros de controle de projetos — Gerar manualmente um relatório semanal de EVM e uma curva S em um projeto complexo consome de 4 a 8 horas do tempo de um engenheiro de controle de projetos. Multiplicado ao longo de um projeto de 24 meses, isso representa uma parcela significativa do orçamento de controles gasta na montagem de dados, e não na análise.
O Motor de Controle de Cronograma: capacidades principais
O Motor de Controle de Cronograma da plataforma é construído em torno de sete capacidades integradas que automatizam o ciclo de vida do EVM, desde a importação do cronograma até a previsão preditiva.
Importação nativa de XML do Microsoft Project
Em vez de forçar as equipes a abandonarem os fluxos de trabalho de cronograma existentes, o motor importa arquivos .mpp diretamente via exportação XML. O modelo de dados estruturado preserva a hierarquia do WBS, as dependências de tarefas, as alocações de recursos e as datas de linha de base — fazendo com que a plataforma se torne a camada analítica sobre as ferramentas de cronograma existentes, e não um substituto.
Motor de cálculo automatizado de EVM
O Valor Planejado (PV), o Valor Agregado (EV), a Variação de Cronograma (SV) e o Índice de Desempenho de Cronograma (SPI) são calculados automaticamente a cada atualização de dados. Sem manutenção manual de fórmulas, sem conflitos de versões de planilhas — as métricas estão sempre atualizadas e consistentes.

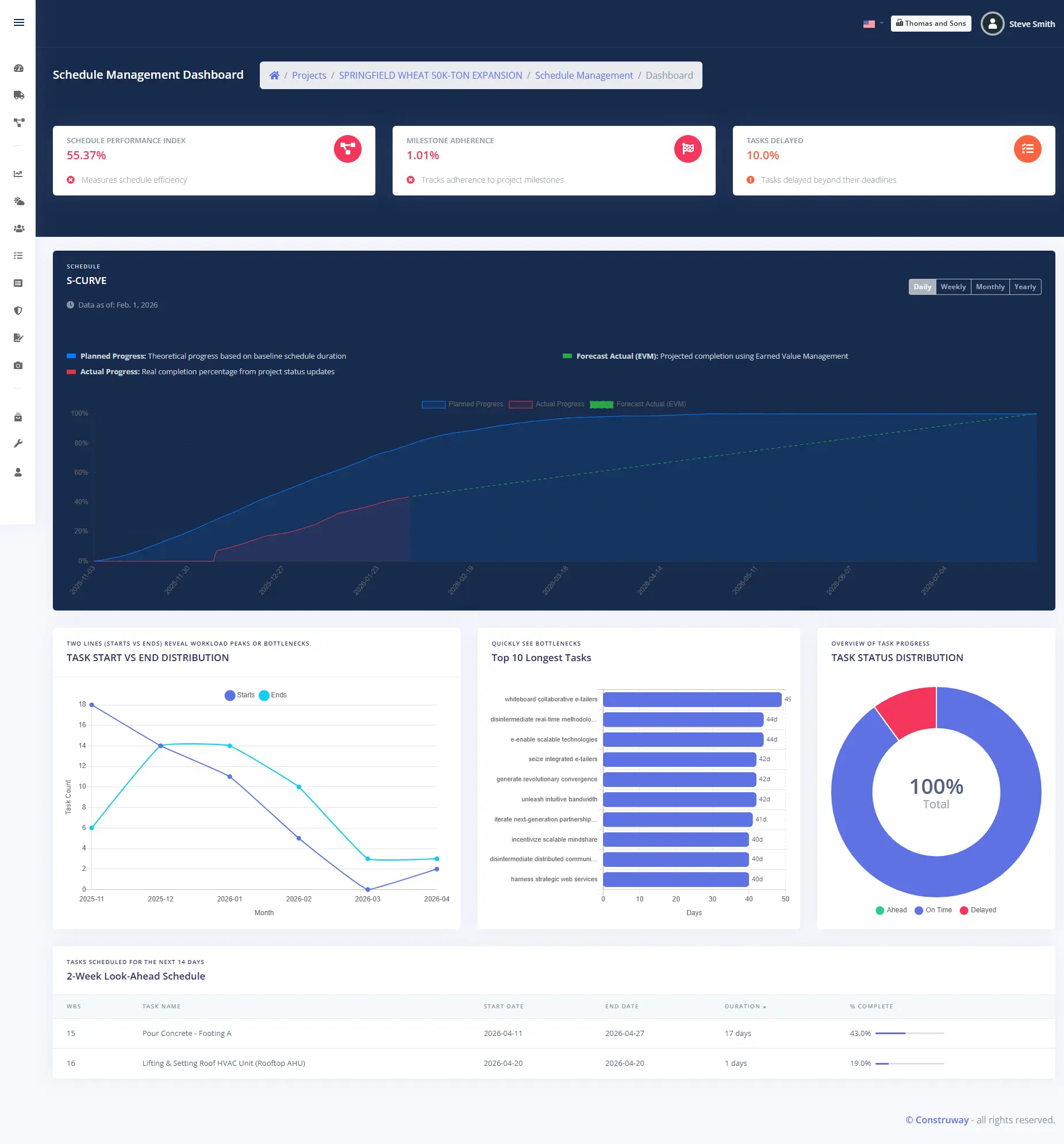

Geração dinâmica de curva S
As curvas S são geradas automaticamente a partir dos dados do cronograma, mostrando o progresso cumulativo planejado versus o real ao longo do tempo. Para proprietários de projetos e financiadores, isso fornece a visualização de desempenho padronizada exigida pela maioria dos frameworks de relatórios de projetos de capital, sem necessidade de uma ferramenta gráfica separada.
Previsão preditiva de conclusão
O motor calcula a Estimativa de Tempo na Conclusão (EAC(t)) usando previsão baseada em SPI, projetando a data de término esperada a partir das tendências atuais de desempenho do cronograma. Isso fornece aos diretores de projeto a base quantitativa para distinguir entre atrasos de cronograma recuperáveis e atrasos estruturais que exigem ajuste de escopo ou realocação de recursos antes que a data de conclusão contratual seja comprometida.
Planejamento de curto prazo (look-ahead)
Uma janela de look-ahead configurável (tipicamente de 3 a 6 semanas) extrai o plano de trabalho de curto prazo do cronograma mestre. Isso preenche a lacuna entre o gráfico de Gantt de longo prazo e a execução em campo — fornecendo aos supervisores de campo uma visão diária/semanal do que deve ser provido de recursos e mobilizado no curto prazo.
Rastreamento de aderência à linha de base
Cada atualização de cronograma é comparada com a linha de base consolidada. O consumo de folga, os atrasos em atividades do caminho crítico e os desvios de datas de marcos são automaticamente sinalizados. Isso reforça a disciplina de cronograma e fornece um sistema de alerta precoce antes que a compressão do caminho crítico se torne uma crise.
Drill-down por nível de WBS
As métricas de EVM estão disponíveis em todos os níveis da Estrutura Analítica do Projeto. Uma visão em nível de portfólio mostra a saúde geral do projeto; uma visão em nível de disciplina identifica quais áreas estão gerando variação de cronograma; uma visão em nível de pacote de trabalho fornece os dados granulares necessários para as decisões de alocação de equipes de campo.
Modelo de dados central para inteligência de cronograma
O modelo de dados de cronograma da plataforma foi projetado para suportar tanto os relatórios do ciclo atual quanto a análise longitudinal ao longo do ciclo de vida do projeto.
Registros de desempenho por atividade — Cada atividade do cronograma mantém um histórico completo de datas de início/término planejadas versus reais, progressão do percentual concluído e consumo de recursos. Isso viabiliza a análise de cronograma agregado e identifica quais tipos de atividade consistentemente ficam abaixo do planejado.
Controle de versão da linha de base — Múltiplas versões de linha de base são armazenadas com carimbos de data/hora, possibilitando análises de antes e depois quando mudanças de escopo ou aditivos contratuais alteram a linha de base de medição de desempenho.
Períodos de progresso integrados — Cada atualização de dados é armazenada como um período de progresso distinto, viabilizando a análise de tendências ao longo dos ciclos de relatório e fornecendo os dados de séries temporais necessários para a Análise de Risco de Cronograma.
Previsão preditiva: de controles reativos para proativos
A capacidade de maior valor do EVM automatizado não são as métricas em si — é a capacidade de prever o desempenho futuro antes que os problemas se tornem visíveis em campo.
Quando o SPI cai abaixo de um limite definido no cronograma global, a plataforma sinaliza a divergência e recalcula a data de conclusão esperada dividindo o progresso real pelo progresso planejado para derivar o índice de desempenho atual e, em seguida, aplicando-o para ajustar a duração restante. Os gerentes de projeto podem consultar essa previsão atualizada e intervir com realocação de recursos ou ajustes de look-ahead antes que a variação de cronograma se torne um problema contratual — e não depois que o cliente a identificar em uma reunião de progresso mensal.
Essa é a mudança fundamental que o EVM automatizado permite: de documentar o que aconteceu para prever o que acontecerá se as tendências atuais continuarem.
Conclusão
O rastreamento manual de cronograma e o cálculo de EVM não são apenas ineficientes — são estruturalmente incompatíveis com a velocidade de tomada de decisão que projetos industriais complexos exigem. Quando os relatórios manuais são montados e distribuídos, as condições que eles descrevem já mudaram.
Um Motor de Controle de Cronograma automatizado com integração nativa ao MS Project, métricas de EVM em tempo real, curvas S dinâmicas e previsão preditiva transforma a gestão de cronograma de um encargo de elaboração de relatórios em um sistema de suporte à decisão ao vivo que protege as margens e viabiliza uma liderança de projetos proativa.
Pronto para automatizar seus controles de projeto? Agendar uma demonstração para ver o Motor de Controle de Cronograma ao vivo.
Perguntas frequentes
EVM é uma metodologia de medição de desempenho de projetos que rastreia o progresso do cronograma em relação a uma linha de base. Ao comparar o Valor Planejado (o que deveria ter sido feito) com o Valor Agregado (o que foi feito), ele calcula a Variação de Cronograma (SV) e o Índice de Desempenho de Cronograma (SPI = realizado ÷ planejado) — fornecendo às equipes de projeto uma medida quantitativa da eficiência com que o cronograma está sendo executado.
O EVM automatizado elimina o ciclo semanal de relatórios de 4 a 8 horas que os sistemas manuais exigem. Ao calcular continuamente as métricas a partir de dados de cronograma em tempo real, os gerentes de projeto recebem sinais de alerta precoce — como tendências de queda no SPI — a tempo de intervir antes que a variação de cronograma se torne um problema contratual.
Não. O Motor de Controle de Cronograma importa arquivos do MS Project via exportação XML padrão, preservando a estrutura do WBS, as dependências e os dados de recursos. A plataforma funciona como a camada de análise e visualização sobre os fluxos de trabalho de cronograma existentes.
Artigos relacionados
Análises aprofundadas sobre as ferramentas e estratégias que mantêm projetos de capital nos trilhos.
